滇南边疆,重峦叠嶂。机械的轰鸣声打破山谷的沉寂,一条钢铁动脉正向大山深处延伸。
文山,一座融合民族文化与红色记忆的边陲之城,2024年1月迎来一支建桥铁军——中铁大桥局的建设者汇聚于此,投身文蒙铁路的建设中。
为全面展现文蒙铁路1标项目建设管理工作,中铁大桥局官微近期推出文蒙铁路建设管理纪实系列报道,对中铁大桥局文蒙铁路1标施工组织、隧道施工、安全生产管理等方面工作进行挖掘报道。
文蒙铁路开工仪式
这条连接云南省文山市与蒙自市的国家Ⅰ级双线客货共线电气化铁路,全长约116公里,设计时速160公里,是国家西南沿边铁路的重要组成部分。其中,中铁大桥局承建的文蒙铁路站前1标段全长29.9公里,需攻克9座隧道、20座桥梁、9.51公里的路基和两座站场工程

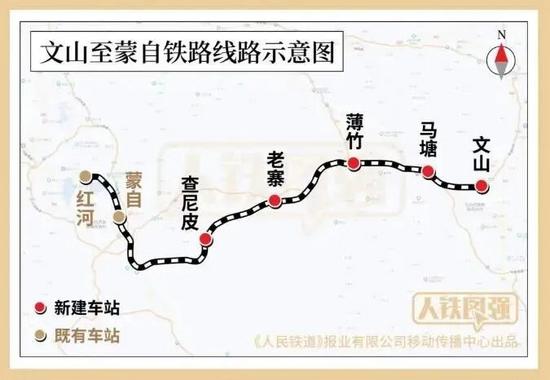

文蒙铁路线路示意图
作为典型的西南山区铁路综合工程,文蒙铁路施工线路长、岩溶地质复杂、组织难度大、征拆数量多。现场如战场,筑路铁军科学调兵遣将、排兵布阵,连续夺取全线“首场”“首站”“首个承台”“首个隧道”等阶段战役,有序推进关键工程顺利建设。
01
闪电战:抢通施工便道
在山区铺路架桥,施工便道既是物资材料的运输线,更是保障通畅的“生命线”。
文蒙铁路1标线路穿山过村,跨河越谷,施工便道的修建面临不同难题。

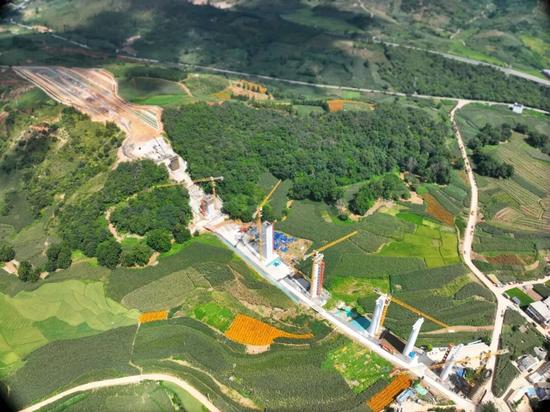

谷底的盘龙河

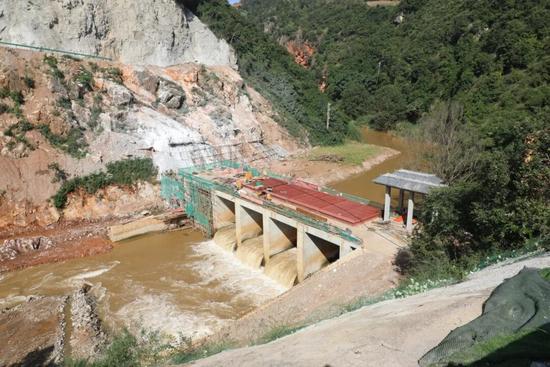

文山境内,一条盘龙河九曲十八弯,多次与文蒙铁路1标线路“相遇”。其中,在卧龙街道白沙坡村东北侧,从文山站引出的线路第一次飞越盘龙河,于峡谷之间要架设盘龙河一号大桥
盘龙河一号大桥全长453米,有11个桥墩站立在河水两侧V型峡谷上。这里山势陡峭、不良地质发育,不仅桥梁本身施工难,施工便道的修建也十分不易。
峭壁如削、植被茂密,一无路、二无地、三无电,就是在这样的条件下,项目建设者开出一条“之”字型临崖便道。

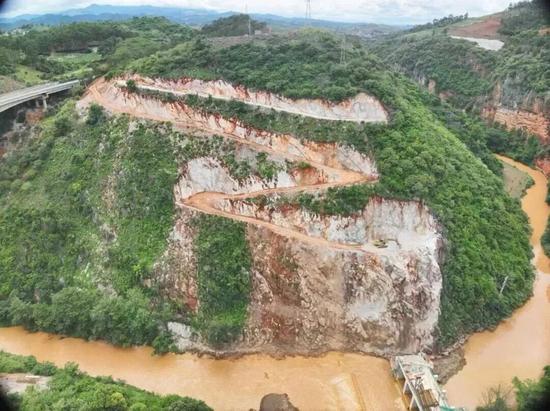

盘龙河一号大桥便道
“由于桥址边上是既有的横跨峡谷的蒙文砚高速公路大桥,不宜大规模采用爆破方式修建便道,我们主要靠机械一点点在坚硬的岩石上凿出来。”项目部党支部书记戴建坤回忆,便道前前后后花了大半年时间才修建完成。依靠这条便道,目前盘龙河一号大桥的桩基施工正顺利进行。
如果说盘龙河一号大桥遇到的主要是大自然的挑战,不远处的白沙坡跨蒙文砚高速匝道特大桥则需面对新的问题。
白沙坡跨蒙文砚高速匝道特大桥施工现场
白沙坡跨蒙文砚高速匝道特大桥长约1公里,有31个桥墩,地势高低错落起伏变化大,且桥梁附近农田与村舍多,施工便道修建过程中,既要考虑便道的坡度与大型机械车辆的回转空间,还涉及临时征用地,协调工作多。
一工区现场副经理李龙表示,几乎每推进到一个新的墩位,建设者都要考虑新的便道布置。
“我们在前期红线用地还没有批复的情况下,就开始着手施工便道的策划工作。”项目部常务副经理方成说,得益于超前策划与科学实施,目前文蒙铁路1标长约70公里的施工便道已在2024年11月前修建完成,为各个工点顺利开工打下基础。
02
攻坚战:破解征拆难题
文蒙铁路1标位于文山境内,共有约2600亩红线用地、1200多亩临时用地,地面附着物涉及房屋、果园、菜地、厂房、三电线路等,拆迁任务重、群众期望值高。

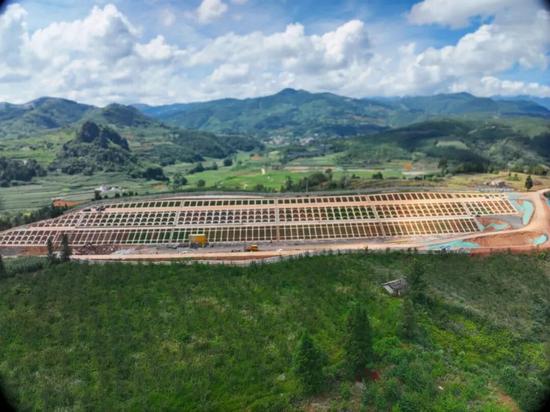

项目路基照片
征拆是一切工作的前提,1标征拆的工作重点就在二工区。
“1标段共涉及房屋拆迁192户,其中二工区就要拆迁146户,是我们3个工区里拆迁任务最重的一个。”二工区协调负责人项务军介绍。
项务军是一名老桥工,从 2007年就开始在项目上负责征拆工作了,可谓身经百战。本来已经退休的他,临危受命,从成达万项目过来专门负责文蒙项目的拆迁工作。
“搞征拆,少不了要打‘感情牌’。毕竟我们是‘初来乍到’,必须和当地老百姓搞好关系、建立信任。”项务军介绍起他的工作方法,“平时多串门,尊重当地少数民族生活习惯,逢年过节多拜访,变‘被动征拆’为‘主动服务’,情感联络和政策引导双管齐下。”
搞征拆,必须当好服务员。有一个拆迁户是78岁高龄的独居老人,项务军平时上门都会提点米带点菜,拆迁款下来后,他还手把手帮老人把钱接收到账户上。

工人正在白沙坡跨蒙文砚高速匝道特大桥现场施工
目前,二工区乃至整个1标段征拆的攻坚任务就是梁场用地。
“墩子打完了,如果梁迟迟制不出来,什么也干不了。”二工区经理王斌指出,梁场位于马塘站附近,计划将预制T梁1448片,其中供应1标段1028片、其他标段420片。下一步,建设者将坚持路地协同联动,重点协调解决梁场用地问题,为大干快上扫除障碍。
03
阵地战:科学施工布局
铁路综合项目工程点位多、线路长、涉及面广,施工必须有重点、有先后、有抓手。
“确保后期架梁线路的顺畅,就是排兵布阵的关键!我们以架梁节点为目标,倒排工期,优先和重点解决关键线路,尽早拔钉子、拆卡点。”方成说。

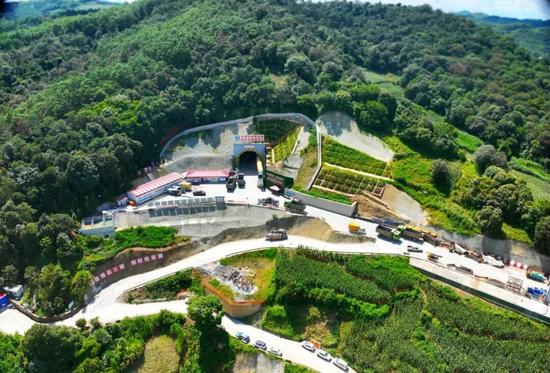

所布纪隧道施工现场
一方面是,重难点工程全力攻坚。
文山群山环抱,属典型的喀斯特地貌,施工过程中常常需要处理岩溶地质。在文山市薄竹镇新回龙村,新回龙特大桥一根根墩柱如田野里的卫兵。这座桥是文蒙铁路文山段的“咽喉”工程之一,全长661米,桩深、墩高、岩溶发育。桥梁一共有17个墩柱,桩基溶洞率高达91%,且串珠状溶洞多,单孔最多有溶洞11个,最大溶洞高度达23米。
新回龙特大桥
项目部抽调技术骨干,反复进行试验论证,全力攻克难题。现场负责人罗康康说,目前,新回龙特大桥最困难的12个墩柱已施工完成,13、14号墩已经率先开始上部结构施工
文蒙铁路1标段一共有9座隧道,其中所布纪隧道全长1808米,是标段内最长的隧道。该隧道不仅是一座微瓦斯隧道,同时围岩等级高,安全管控压力大。项目部给每个进洞作业人员都配备有瓦斯检测仪,同时安装针对围岩的监测仪器。在确保安全的前提下,各项工作正有序推进,所布纪隧道目前已掘进700多米。

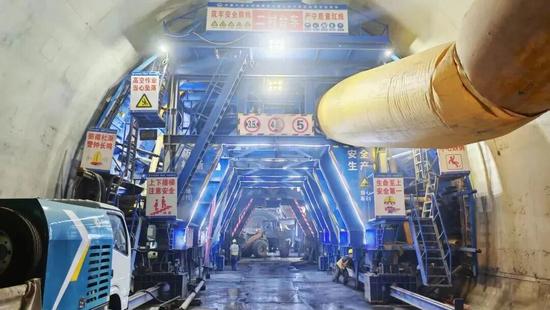

所布纪隧道
另一方面,遵守自然规律,与老天爷“打好配合”。文山雨季较长,而雨季不适合隧道洞门和路基施工。建设者据此天气特点,将受雨水影响较大的工序安排在旱季进行。
“施工过程中总会遇到不同困难,关键是要沉到现场去解决问题。作为管理人员,要把每一个问题跟到底,不留空白,各个击破。”方成总结管理心得。
干好铁路综合工程,是大桥人必须通过的一门考试。
“公司上下都很团结。领导也很重视,遇到什么困难、需要什么资源都会倾力解决。”方成说,他有信心把这个项目干好,也希望借此项目,进一步提高大桥人在综合项目上的管理能力。
监制|舒智明
审核|祁曙光
编辑|刘佩娅
文字|周 威
图片|资料图片
来源|五分公司 文蒙铁路项目部
