火红五月,鏖战正酣
中铁大桥局各重点项目
抢抓施工黄金期
全力跑出建设 “加速度”
5月产值出炉
一起来看看
都有哪些项目上榜前20
TOP1
截至目前,杭州湾跨海铁路桥TYZQ-3标段钻孔桩总计完成764根,钢管桩总计完成881根,承台总计完成31座,现浇墩身总计完成7座,8号墩主塔总计完成18节,9号墩主塔总计完成7节,墩身预制总计完成34节,箱梁预制总计完成22片,连续梁总计完成30节,T构总计完成9节。
5月项目迎来两项重大节点:5月24日,中航道桥82号主塔墩承台浇筑完成;5月31日,中航道桥81号主塔墩塔座浇筑完成。
TOP2
截至目前,新建合武高铁湖北段HWZQ-4标项目部掀起“全面大提升 决战决胜2025”劳动竞赛热潮,施工进度快速推进中。标段内开累完成桩基7180根,完成设计量80%,承台604座,完成设计量59%,墩身510个,预制箱梁80孔,连续梁节段68个。
5月29日,项目部首片预制箱梁精准架设到位,标志着项目部工程建设进入上部结构施工的关键阶段。
TOP3

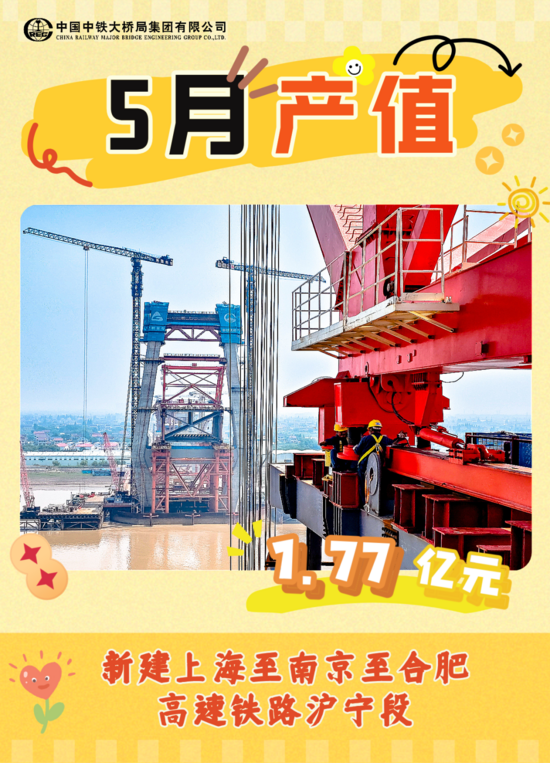

截至目前,新建上海至南京至合肥高速铁路沪宁段站前V标承台开累完成710座,占总设计承台723座的98.2%;墩身开累完成713座,占总设计墩身756座的94.3%;其中崇启公铁长江大桥完成总体进度的70.6%,主桥及引桥钻孔桩完成100%,崇明特大桥完成总体进度的48.2%,钻孔桩完成99.2%。目前,非通航孔桥钢桁梁已拼装完成840米,两个主塔正在进行第十九节上塔柱施工。
TOP4

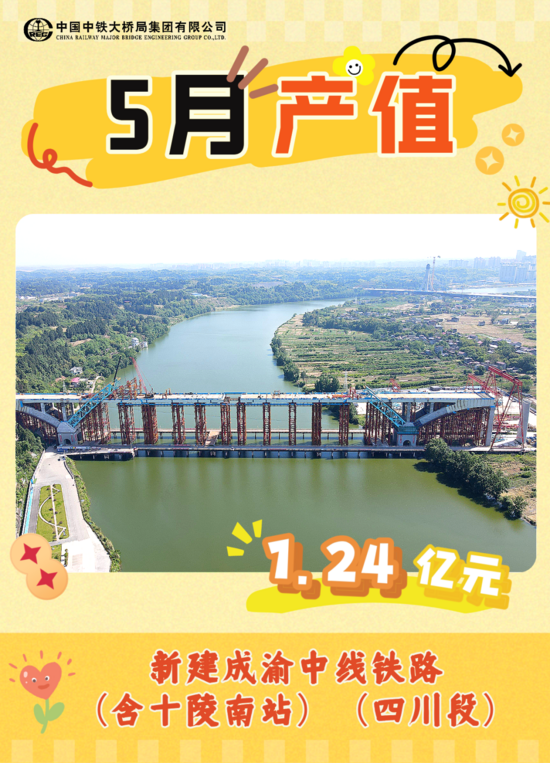

截至目前,新建成渝中线铁路5标桩基累计完成5505根,完成比例100%;承台累计完成648个,完成比例99.54%;墩台身累计完成616.03个,完成比例94.63%;预制箱梁累计预制完成343孔、完成比例58.43%,累计架设280孔,完成比例47.70%;钢梁钢拱累计加工10100吨、完成比例94.06%,累计架设8610吨、完成比例80.18%;路基挖方累计完成119.3万方,完成比例99.24%;路基附属累计完成28281方,完成比例77.89%。
TOP5

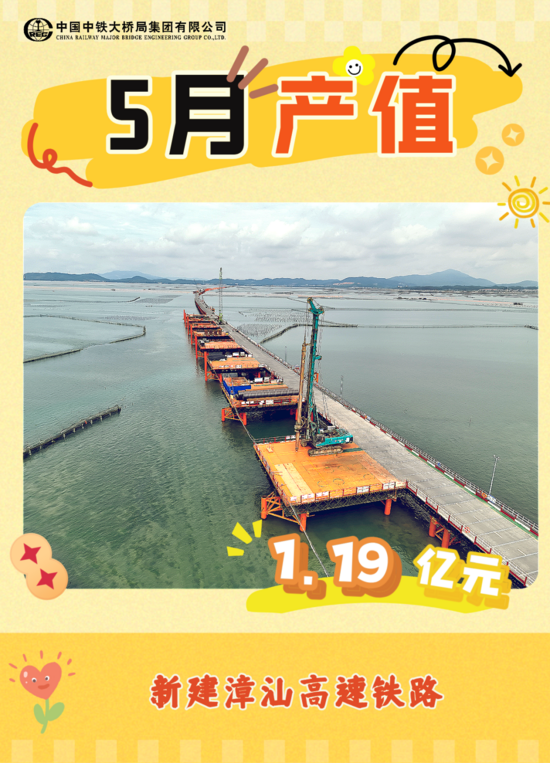

截至目前,新建漳汕高铁ZSZQ-4标东山跨海特大桥栈桥完成8498米,占比90.4%,钻孔平台完成62个,占比28.6%;桥梁桩基累积完成1891根,占比33.3%;承台累积完成113个,占比17.3%,墩台累积完成91座,占比14%,32+48+32米连续梁完成1联,114-121现浇连续梁B节段浇筑完成;站场路基土石方填方完成15.36万方,占比61%;隧道开挖初支完成89.6米,占比2.4%。
在栈桥施工中,漳汕项目部使用中铁大桥局自己的钢结构施工队伍,针对海上施工的特殊性,开展专项技能培训。截至5月,已经为钢结构施工队伍分批培训304人次,让进场工人了解高盐、高湿、海风环境的注意事项,减少因操作不当导致的安全隐患。同时,钢结构加工采用工厂化预制,所有构件统一标准,现场直接拼装,既加快了进度,又保障了结构安全。
TOP6
截至目前,新建兰州至合作铁路站前工程LHTJ4标段桥梁桩基开累完成3448根,承台完成307根,墩身完成269座,泄湖峡胶拼梁预制开累完成309片,架设完成17孔,北小塬胶拼梁预制开累完成104片,北小塬特大桥首孔64米节段胶拼梁顺利完成架设,罗家湾隧道累计开挖442米,临夏特大桥96米系杆吊杆完成安装,涵洞完成41座,箱形桥完成4座,临夏梁场箱梁预制开累完成61片,轨枕预制开累完成80316根。
TOP7
截至目前,合武高铁(安徽段)金裕淠河特大桥完成桩基1366根,承台58座,墩身46座,垫石82个;木勺井特大桥完成桩基324根;汲东特大桥完成桩基3916根,承台140座,墩身106座,垫石160个;关山特大桥完成桩基222根,承台1座,墩身1座;李家庄制梁场32米预制箱梁完成63孔;32米现浇简支梁完成3孔;27.1米现浇简支梁完成1孔;连续梁完成3节段;路基二完成螺杆桩1477根;合计完成钻孔桩5828根,承台199座,墩身153座,垫石242个;32米预制箱梁完成63孔;32米现浇简支梁完成4孔,路基二完成螺杆桩1477根 。
TOP8
截止目前,燕矶长江大桥主缆索股共计434根,架设完成434根,完成比例100%;已完成预紧缆施工,正在进行紧缆施工准备。锚碇基础已施工完成,锚碇已完成混凝土浇筑41.5万方,占总方量42万方的98.8%。后续锚室侧墙及顶板混凝土待主桥上部结构安装完成后施工。引桥下构施工完成。16联现浇梁施工完成,钢混组合梁共4联8跨,钢梁架设8跨已全部施工完成。小箱梁共计1262片,预制完成909片,开累完成比例72%,架设完成747片,开累完成比例59%。双层引桥桥面系湿接缝共计264跨,已施工完成71跨,开累完成比例26.8%。双层引桥防撞护栏设计20384.8米,已完成1590米,开累完成7.8%。匝道桥、长河中桥及人行桥下部结构均已施工完成,人行桥及梯道桥钢梁设计6联,已全部施工完成。
TOP9
截至目前,津潍高铁东营黄河公铁大桥568号墩主塔完成31节、569号墩完成28节(共36节);主桥钢梁架设完成53个节间(共84个节间);引桥铁路现浇梁已完成22跨(全部完成),公路梁完成16孔(共44孔)。
项目部严格落实安全穿透式管理方针,围绕“责任单元化、管理清单化”绘制“两张图”——安全穿透式管理流程图与管理人员工作流程图;履行“三清单”——安全责任单元管理人员履职清单、关键施工作业清单、关键施工作业安全条件确认清单;制定“四制度”——班前讲话制度、跟班作业制度、安全教育培训制度、安全穿透式管理考核制度,执行建立全流程管控标准,打通安全管理“最后一公里”,提升项目安全管理水平,实现安全管理目标。
TOP10

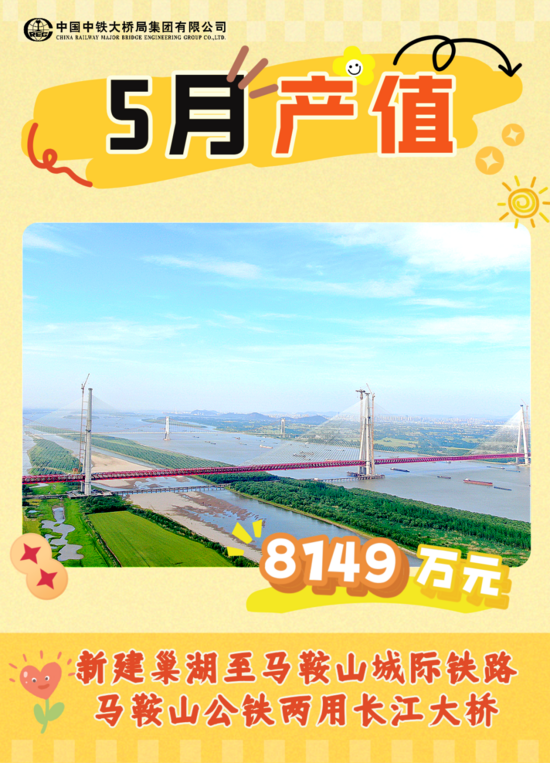

截至目前,巢马城际马鞍山公铁两用长江大桥主汊航道桥Z3、Z4号墩钢梁已经合龙,斜拉索挂设已经全部完成(Z3号墩186根;Z4号墩246根)。正在进行铁路面和公路面附属施工。和县侧引桥现浇梁全部完成,正在进行桥面附属工程施工。
TOP11
截至目前,本项目桩基开累完成4141根,完成占比76.01%;承台开累完成400个,完成占比59.7%;墩身开累完成223个,完成占比26.55%;明挖基础开累完成96个,完成占比75.59%;挖井基础开累完成21个,完成占比39.62%。控制性工程跨潍日高速连续梁16号墩6号块张拉完成,17号墩6号块砼浇筑完成。跨涓河连续梁59号墩8号块砼养护完成,60号墩9号块底腹板钢筋绑扎完成。跨齐长城连续梁正线28号、29号墩0号块浇筑完成,右线109号、110号墩0号块支架搭设完成,109号墩模板安装完成,110号墩顶板钢筋绑扎完成。跨墙夼水库四线连续梁主墩52号墩0号块支座安装完成;53号墩支架卸压完成;54号墩0号块支架安装完成;55号墩0块底板钢筋绑扎完成;56号墩挂篮安装完成。
5月29日,项目智能自动化小型构件预制厂迎来全标段现场观摩,旨在推广智能化、自动化、标准化在高铁小型构件预制生产中的创新应用成果,全面提升工程品质与管理效能。
TOP12
截至目前,松长高速公路SCTJ02标段桩基累计完成358根,完成比例80%;抗滑桩累计完成102根,完成比例15.1%;承台累计完成30个,完成比例46.9%;墩柱累计完成54根,完成比例25%;预制梁完成37片,累计完成4.6%;隧道开挖支护1480米,累计完成42.9%;路基挖方完成304.6万立方米,完成比例82.8%;路基填方完成32.9万立方米,完成比例38.9%;现浇箱涵已全部完成。
TOP13

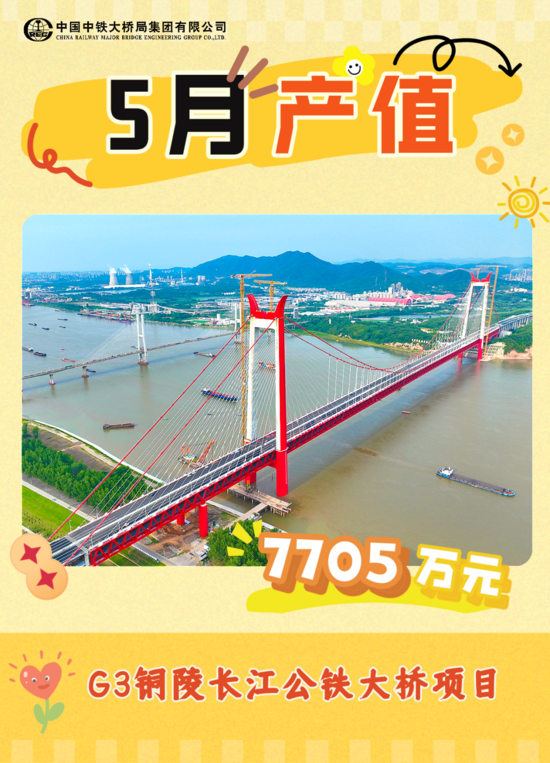

截至目前,G3铜陵长江公铁大桥正在进行主塔涂装,主塔塔内电梯安装、大桥动、静荷载试验,附属结构安装等工作。钢梁末次涂装完成100%,主塔涂装完成40%,主缆除湿系统完成100%,公路路面标线完成100%。
TOP14

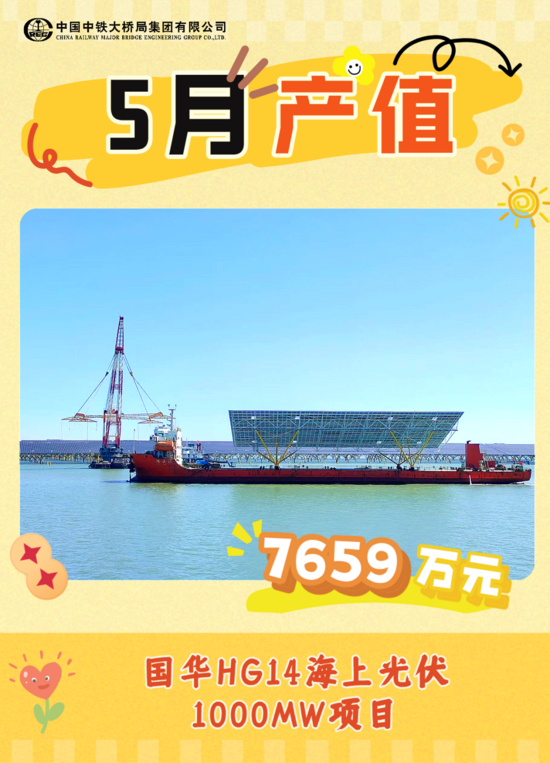

截至目前,国华HG14海上光伏项目已完成钢管桩制作4158根(占总量4260根的98%),现场插打1780根。钢平台制作884套(占总量1065套的83%),安装427套(占比40%)。项目采用全球首创的大型海上钢桁架平台式固定桩基技术,单根钢管桩长25米、直径1.18米,17米深入海床,可抵御11级强风和50年一遇的海冰冲击。
海缆敷设完成26.37千米,陆缆敷设完成27千米。项目首次应用66千伏海缆+陆缆长距离输电技术,传输容量较传统方案提升30%,成本降低20%,可将海上绿电高效输送至陆上变电站。海上箱变安装21台(占总量57台的36.8%),206个光伏平台实现并网发电,标志着分块发电、集中并网的技术路线进入实质验证阶段。
TOP15

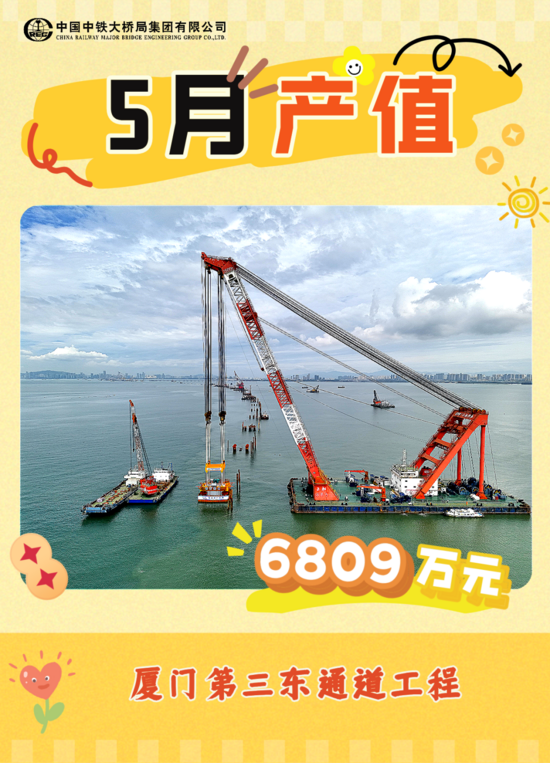

截至目前,厦门第三东通道工程A3标项目临建工程建设全部完成,海上栈桥全线贯通,复合钢管桩插打完成690根,占比96.1%,桩基完成521根,占比72.6%,预制承台吊装完成2吊,占比5.1%;现浇承台完成81座,占比66.9%,现浇墩身完成60座,占比49.6%,现浇盖梁完成53座,占比44.9%,现浇梁完成1联,占比3.0%;装配式承台墩身吊装及现浇梁上部结构正在施工。
TOP16

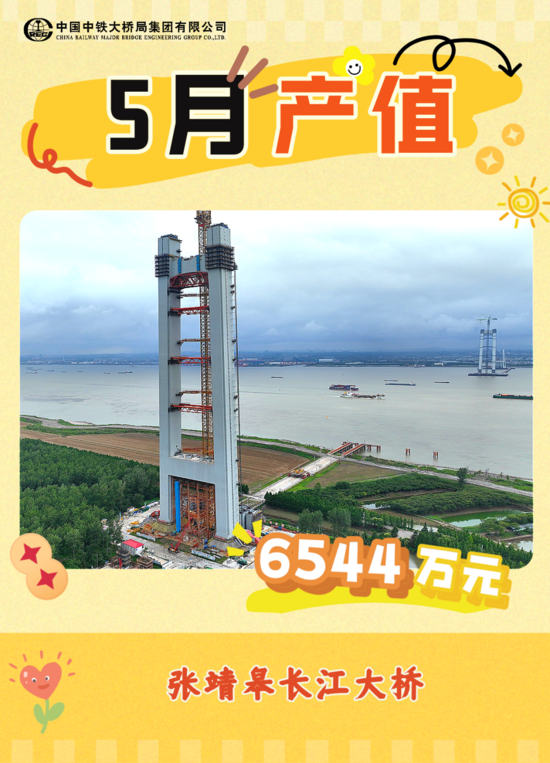

截至目前,张靖皋长江大桥A2标主塔钻孔桩、承台及塔座施工完成,塔柱安装完成T21节段,下横梁、中横梁施工完成;中引桥钻孔桩完成339根(共357根),完成占比95%,承台完成55 座(共60座),完成占比 92%,墩身完成540节(共673节),完成占比 80%,节段梁安装完成228节(共1294节),完成占比 17.6%;北锚碇地连墙、地基加固、小隔舱全部完成,大隔舱开挖、封底及底板完成100%,大隔舱内衬、隔墙及填芯各完成 45层(共45层),完成占比 100%,锚碇基础顶板钢筋安装中。
TOP17
截至目前,昌九高铁CJZQ-5标桥梁桩基施工全部完成(设计数量3142根),承台施工施工全部完成(设计数量299座),墩身施工完成364座(设计数量367座),盖梁施工全部完成(设计数量72座);箱梁预制完成308片和架设完成236片(设计数量461片);挂篮悬浇连续梁施工完成4联(设计数量5联),支架现浇简支梁施工完成2联(设计数量2联),支架现浇连续梁施工完成22联(设计数量28联)。西支主桥G32号、G33号主墩索塔已封顶(设计数量51节),钢梁已合龙(设计数量45节)。
近期,G32号主塔“昌”字结构顺利吊装完成,主塔装饰件采用“昌”字型设计,布置在上横梁与中横梁之间,其采用封闭式箱型截面的钢结构,标准截面宽2米,长4米,总高17.74米,壁厚10毫米,采用Q345qD钢材,单件重129.98吨(包括预埋节段)。
TOP18
截至目前,双柳长江大桥项目部已完成缆载吊机拼装及试吊;索夹安装100个,猫道改吊及横向天桥已拆除;桥面铺装完成6联,护栏完成1600米;锚碇回填土3万方,路基填筑完成4.3万方。
TOP19

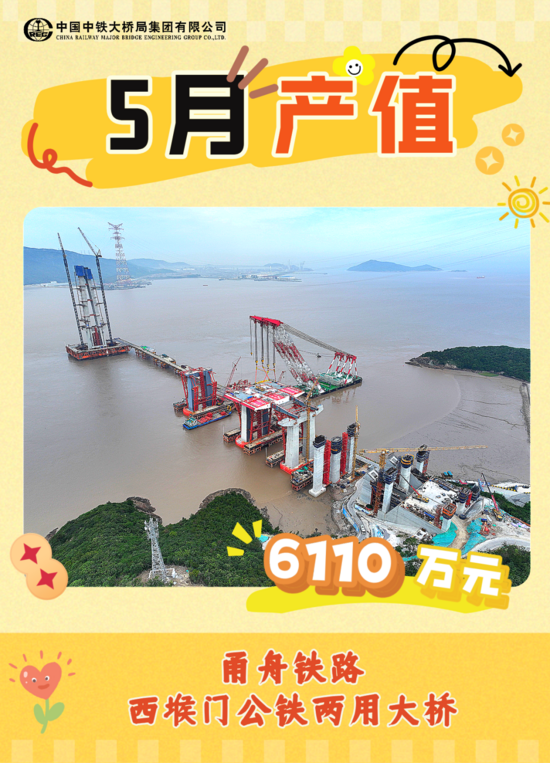

截至目前,甬舟铁路西堠门公铁大桥5号墩主墩直径6.3米桩基、钢围堰、承台、塔座施工已全部完成;塔柱完成26节,完成率52%。6号墩边墩辅助墩直径4.5米桩基、钢围堰、承台、墩身(含帽梁)施工已全部完成。7号墩边墩辅助墩直径3.5米桩基、钢围堰、承台、墩身(含帽梁)施工已全部完成。8号墩边墩辅助墩直径3.5米桩基、锁扣钢管桩围堰、承台、墩身(含帽梁)施工已全部完成。册子侧锚碇已完成边坡开挖及防护,锚碇基础、剪力墙、散索鞍支墩、锚块施工全部已完成;前锚室侧墙6节,已完成3节,完成率50%。C01号墩引桥直径1.5米桩基、围堰、承台施工已全部完成;墩身设计10节,已完成8节,完成率80%;C02号墩墩身设计7节,已完成6节,完成率86%;C03号墩墩身设计5节,已完成2节,完成率40%。6号墩墩旁托架安装完成90%,7号墩、8号墩墩旁托架安装完成100%。JB24、JB23节段钢梁架设完成。
TOP20
截至目前,宿迁大道项目钻孔灌注桩累计完成1454根,承台累计完成210个,预制墩柱累计完成310根,预制盖梁累计完成207节,预制箱梁累计完成869片,现浇立柱累计完成70个,现浇盖梁累计完成51节,预制立柱安装累计完成219个,预制盖梁安装累计完成139节,预制箱梁安装累计完成371片,钢梁加工累计完成14880吨,钢梁安装累计完成5281吨,调平层完成1922米,防撞护栏完成1270.5米,挖土方完成20300立方米,泡沫轻质土完成6838立方米,挡土墙完成465.6米,雨水管完成1025米,污水管完成116米。
大干不停歇
攻坚正当时
大桥人
以饱满的精神状态
和昂扬的奋斗姿态
争分夺秒加快推进项目建设
奏响夏日“奋进曲”!
监制|舒智明
审核|祁曙光
编辑|刘佩娅
来源|各单位
【相关推荐】
9000吨“终极体检”!G3铜陵长江公铁大桥顺利完成荷载试验
十大杰出青年 | 王恬:坚守初心筑桥 勇担责任创效
中国中铁党委召开深入贯彻中央八项规定精神学习教育警示教育大会
声明:本文系转载自互联网,请读者仅作参考,并自行核实相关内容。若对该稿件内容有任何疑问或质疑,请立即与铁甲网联系,本网将迅速给您回应并做处理,再次感谢您的阅读与关注。
不想错过新鲜资讯?
微信"扫一扫"
