西芒杜铁矿于2025年11月11日正式投产,标志着全球铁矿石供应格局的重大变革。
一、项目背景与战略意义投产仪式:几内亚马瑞巴亚港举行投产仪式,几内亚总统、中国副总理刘国中及非洲多国元首出席,凸显项目对非洲资源出口国的示范作用。
资源规模:西芒杜拥有44亿吨高品位赤铁矿储量,年产能达1.2亿吨,占全球海运铁矿石量的7.5%,将重塑供应链格局。
中资主导:项目股权结构中资占主导(北段赢联盟中资持股85%,南段中铝铁矿持股47%),预计70%以上产量输华。
航运需求:若1.2亿吨矿石全部运往中国,需约1870万DWT运力(相当于155艘海岬型船)。
船东积极订船:三大干散货公司提前布局新船订单:
韦立国际:累计订购10艘32.5万DWT级绿色甲醇预留矿砂船,2026-2028年交付。
中远海散:2023-2025年订购27艘海岬型船,创全球纪录,配套湛江港分选仓库。
招商轮船:订购10艘21万DWT级海岬型船,结合租赁模式快速扩充运力。
运力过剩风险:2028年前全球计划交付4500万DWT新船,远超西芒杜需求,市场或面临供大于求。
替代路径
理想情况:替代中国国内矿(年产量约2亿吨),但难度极大;
更可能路径:替代澳大利亚矿,利用几内亚-中国航线的吨海里优势(航程40天,等泊时间更长)。
澳矿博弈:必和必拓部分贸易改用人民币结算,但中澳矿山深度绑定,完全替代不易。
全球影响:西芒杜投产将压降矿价,冲击高成本矿山(尤其中国和澳大利亚)。
上行机会:中国建立铁矿石战略储备、钢产量超预期增长或印度需求爆发可能缓解运力过剩,但概率较低。
核心风险:航运市场面临“货少船多”失衡,船东需平衡战略布局与现金流压力。
行业警示:产能释放前运力已过度扩张,需警惕航线拉长但需求下滑的双重挤压。

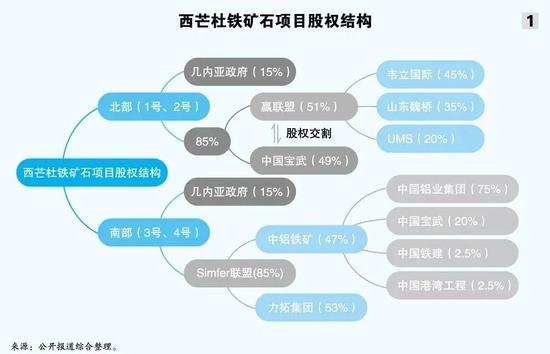

以下为西芒杜项目股权结构及船公司新船订单表,直观呈现中资参与度与运力规划细节:
结论:西芒杜项目将推动全球铁矿石重心西移,但航运市场需应对运力过剩挑战,船东的“抢跑”策略需与货源实际增长匹配。
计算方法注:
以17万DWT级海岬型船为例,几内亚往返中国的单程航程接近40天,一年可完成4.5个航次。若西芒杜项目年产的1.2亿吨铁矿石全部发往中国,仅满足这一运输需求就需要155艘海岬型船。
