由公司承建的
祁东县垃圾焚烧发电厂项目
汽轮机冲转一次成功
为项目并网发电奠定坚实基础
项目位于湖南省衡阳市
总用地面积7.91万平方米
年处理垃圾量约14.6万吨
年发电量6300万千瓦时
投产后将显著提升祁东县垃圾处理能力
实现垃圾“减量化、资源化、无害化”处理
为当地环境保护和低碳发展提供有力支持
攻坚克难,高效推进
自2024年4月进场以来
项目以“开工即决战”的姿态
全力推进工程建设
连续突破锅炉钢梁吊装、主厂房结构封顶
水压试验一次成功等重要节点
400天全面完成钢结构安装
479天圆满完成汽轮机冲转
获业主、监理等单位表扬信10余封
展现了卓越的项目管理水平
技术引领,精准履约
面对复杂工艺要求

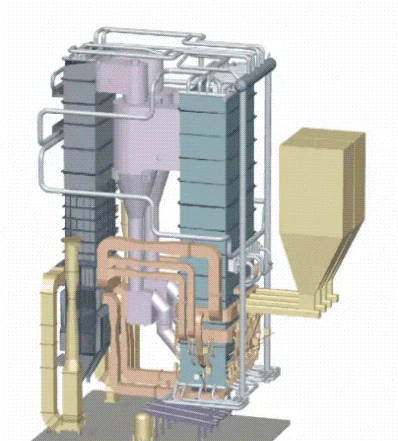

项目通过BIM技术优化设备管道布局
采用全氩焊、氩弧打底电焊盖面
等多种焊接工艺保障质量
针对烟囱高细长比结构
运用液压提模技术
有效控制结构垂直度
将施工效率提高30%
协同作战,一次成功
作为区域重点民生工程
项目联合各参建单位
提前制定多套点火方案
围绕锅炉点火冲管的关键环节
对燃料系统、控制系统等
进行动态分析和优化调整
经两个月周密准备和全面检查
成功实现汽轮机冲转
达到额定转速7200r/min
项目经理杜凯表示:回首这段攻坚历程,面对工期紧、任务重的挑战,我们始终秉持工匠精神,以技术攻坚为抓手,昼夜兼程、合力奋战。每一次吊装完成、每一个节点突破,都凝聚着全体建设者的智慧和汗水。正是大家不畏艰难、敢于拼搏的信念,让我们克服了设备安装精度要求高、多工序交叉作业等诸多难题。未来,我们将继续保持昂扬斗志,全力冲刺最终目标,确保项目圆满投产,用实际行动践行初心与使命,向祁东人民递交一份优异的绿色答卷
供稿:路桥公司
作者:王 博
编辑:刘文生
审核:李 敏 贾慧杰
